Кольорова діаграма Ганта
ERPNext дозволяє додавати кольори до деяких документів для кращої наочності. Добрий приклад — календар подій, де для кожної події можна задати колір.
Ми зробимо це, налаштувавши задачі в модулі «Проєкти».
Як додати кольори до діаграми Ганта
- Відкрийте в системі Налаштування форми і виберіть Завдання в полі «Вкажіть тип форми». Також на цей екран можна потрапити зі списку або форми задачі через Меню > Налаштувати.

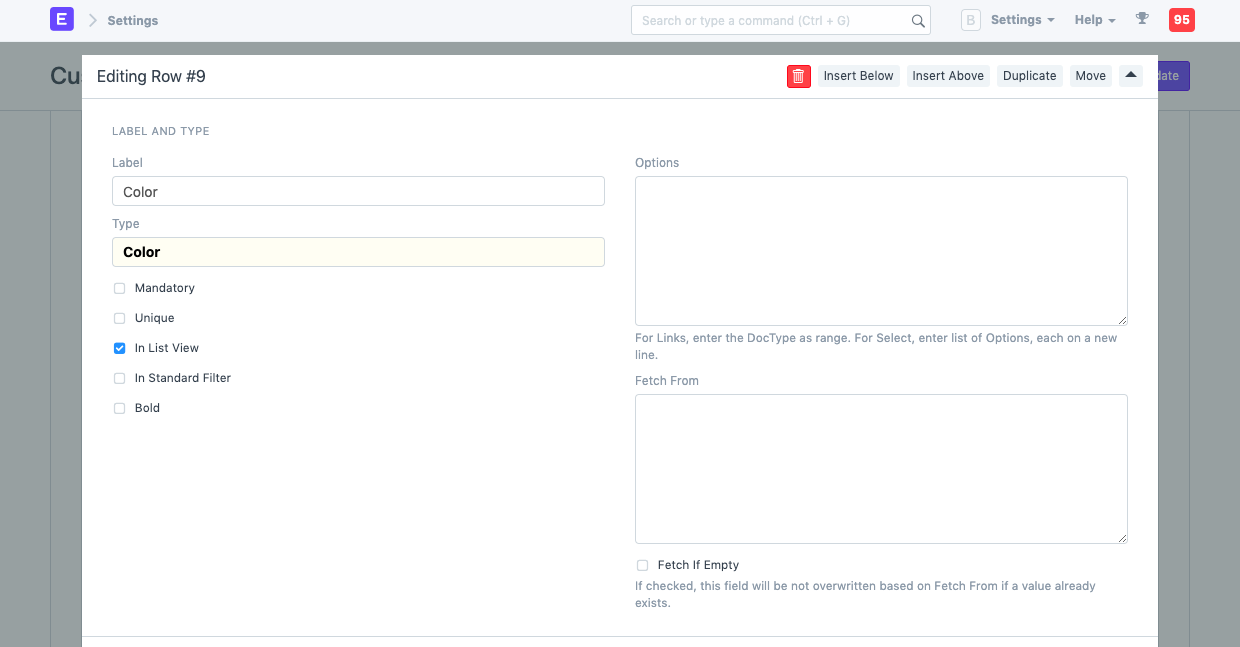

- Додайте в тип документа нове поле з типом «Колір» (Color).
- Позначте опцію «У вигляді списку» (In List View).

- Збережіть форму, поверніться до списку задач і перезавантажте сторінку.

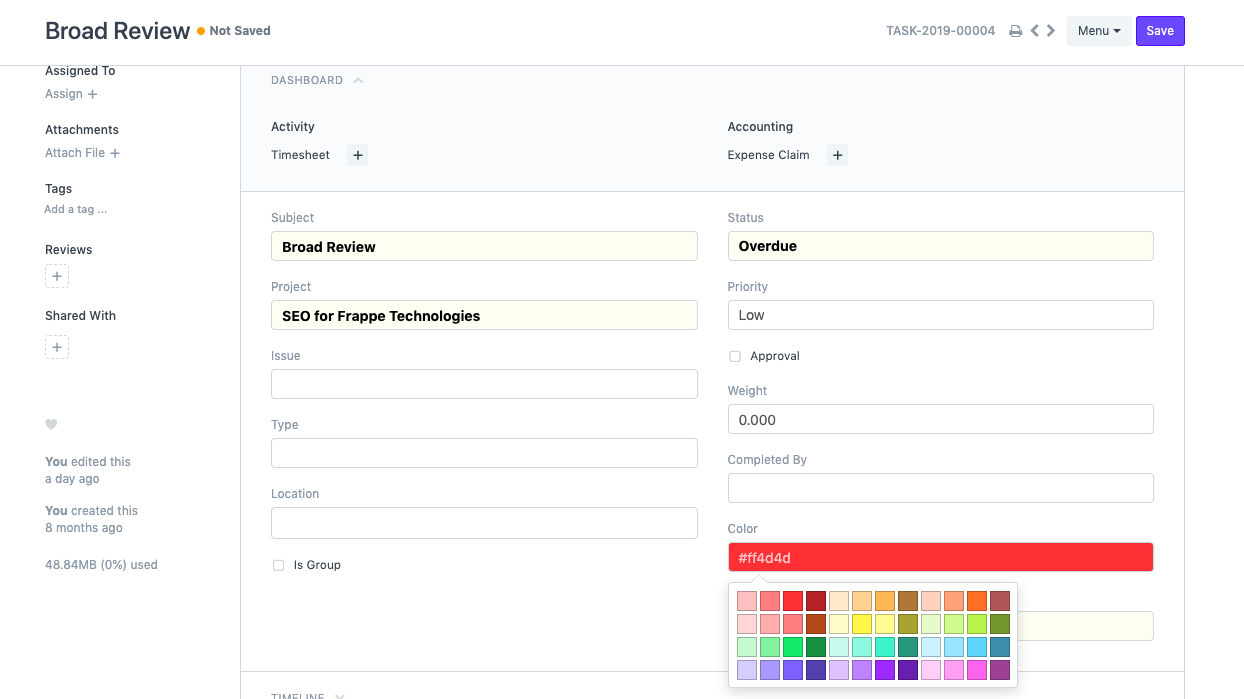

- Відкривши наявну чи нову задачу, ви побачите поле кольору. Виберіть колір для задачі.

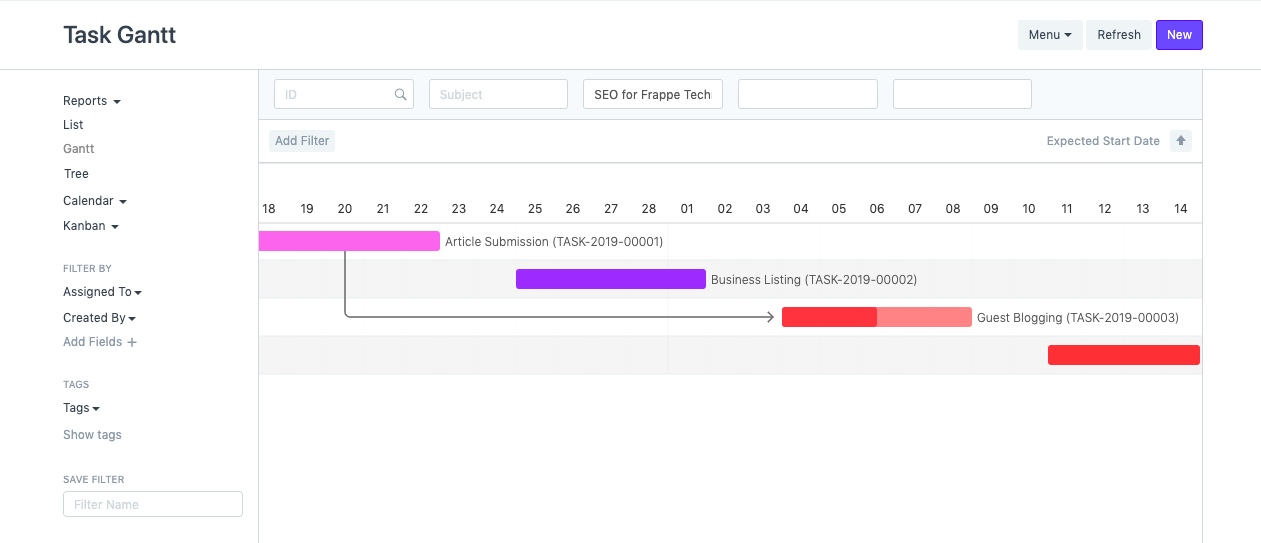

- Поверніться до списку задач і перейдіть у режим діаграми Ганта.
