Планування потреби в матеріалах (MRP)
Зараз в ERPNext MRP вбудовано в план виробництва. Новим користувачам це важко зрозуміти, до того ж для розрахунку MRP використовуються лише дані замовлень на продаж або заявок на матеріали.
Призначення
Головне завдання MRP — забезпечити, щоб потрібні матеріали були в наявності в потрібний час. Це допомагає організації уникати перевиробництва й затримок із відвантаженням. Щоб зрозуміти, як працює MRP, спершу варто розібратися, як працює планування попиту.
Планування попиту
Для планування попиту вже використовувалися замовлення на продаж і заявки на матеріали. Проте цього достатньо лише для короткострокових потреб MRP, а довші періоди не охоплюються. Тому для формування попиту ми додали прогноз продажу та графіки відвантаження.
Прогноз продажу
Дані прогнозу користувач розраховує поза системою і вводить вручну.
Графіки відвантаження
Деякі клієнти не хочуть отримувати все замовлення на продаж за одне відвантаження — їм потрібно кілька поставок. Графіки відвантаження дуже корисні для MRP: вони показують, коли матеріали справді знадобляться, замість припущення, що все потрібно відвантажити одразу.

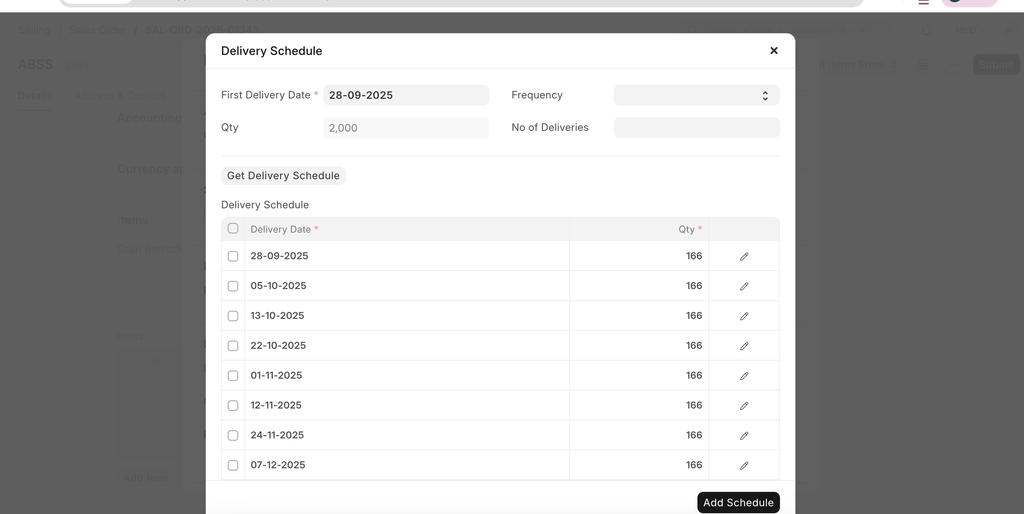

Щоб створити графік відвантаження, натисніть кнопку «Додати графік» у таблиці позицій замовлення на продаж.

Головний графік виробництва

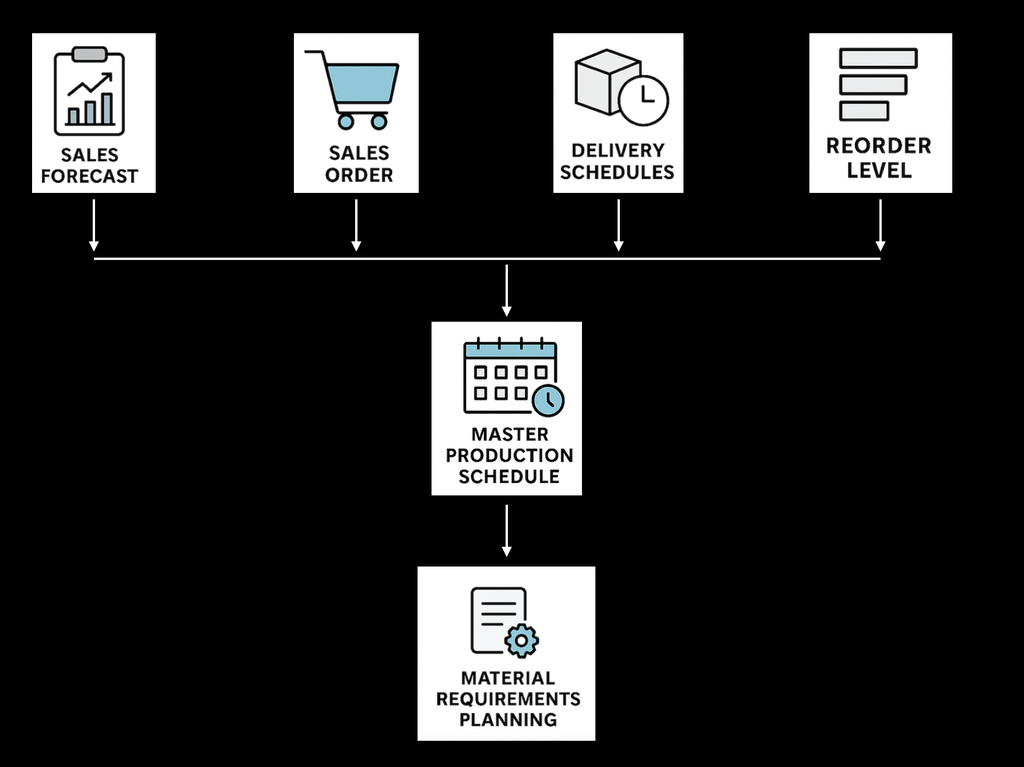

Щоб фіксувати попит на готову продукцію, додано документ «Головний графік виробництва» (MPS). Система збирає дані з різних джерел — замовлень на продаж, заявок на матеріали, прогнозів продажу та графіків відвантаження — і формує на їх основі попит у MPS.

Звіт планування потреби в матеріалах
Звіт «Планування потреби в матеріалах» (MRP) розраховує потрібну кількість сировини й комплектуючих, а також дати, коли вони знадобляться, на основі попиту на готову продукцію.

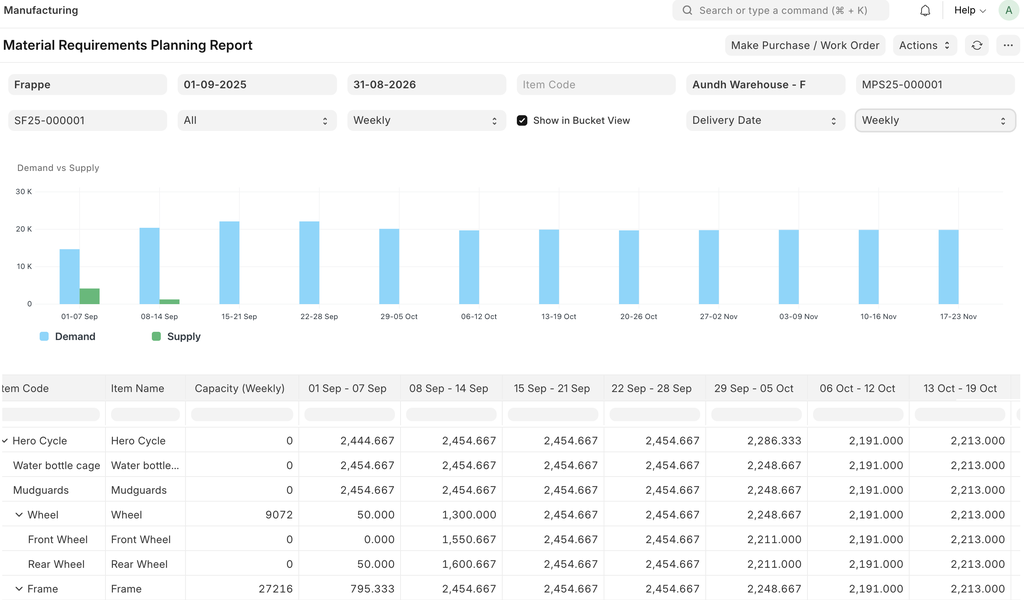

Звіт MRP можна переглядати в розрізі періодів:

Термін поставки номенклатури
Щоб розрахувати дати, коли оформлювати замовлення на купівлю сировини і замовлення на виробництво комплектуючих, системі потрібно знати терміни виготовлення й терміни закупівлі матеріалів. Для цього додано новий документ — «Термін поставки номенклатури».

Переклад сторінки «Material Requirements Planning (MRP)» з документації ERPNext. © Frappe Technologies Pvt. Ltd., ліцензія CC BY-SA 3.0. Переклад — OpenOblik, на тих самих умовах. Переклад машинний, вичитка триває: помітили неточність — напишіть нам.
