Модуль «Проєкти» в ERPNext використовується для відстеження робіт, які складаються з кількох етапів, залучають кількох людей і супроводжуються кількома документами. Проєкт об'єднує завдання, час, матеріали, відвантаження і виставлення рахунків під одним посиланням.
Приклад нижче показує, як просте виробниче замовлення можна вести як проєкт і як воно пов'язується з іншими модулями ERPNext.
Сценарій**:**
Виробнича компанія отримує замовлення на виготовлення металевого стелажа на замовлення для клієнта, що має склад.
Що потрібно заздалегідь:
- Створіть номенклатуру «Стелаж»
Крок 1: Створіть замовлення на продаж стелажа
- Щоб створити замовлення на продаж, перейдіть:
Головна > Продаж > Замовлення на продаж

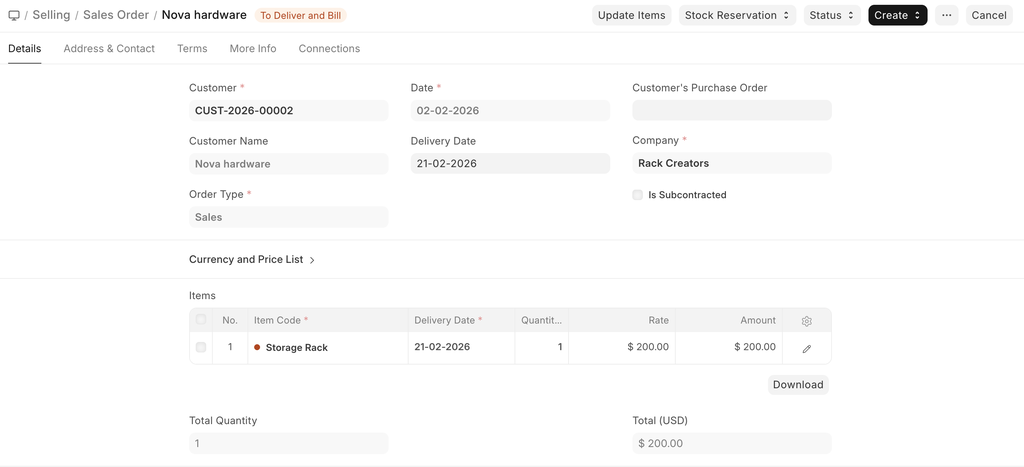

Замовлення на продаж зі стелажем
Крок 2: Створіть проєкт із замовлення на продаж

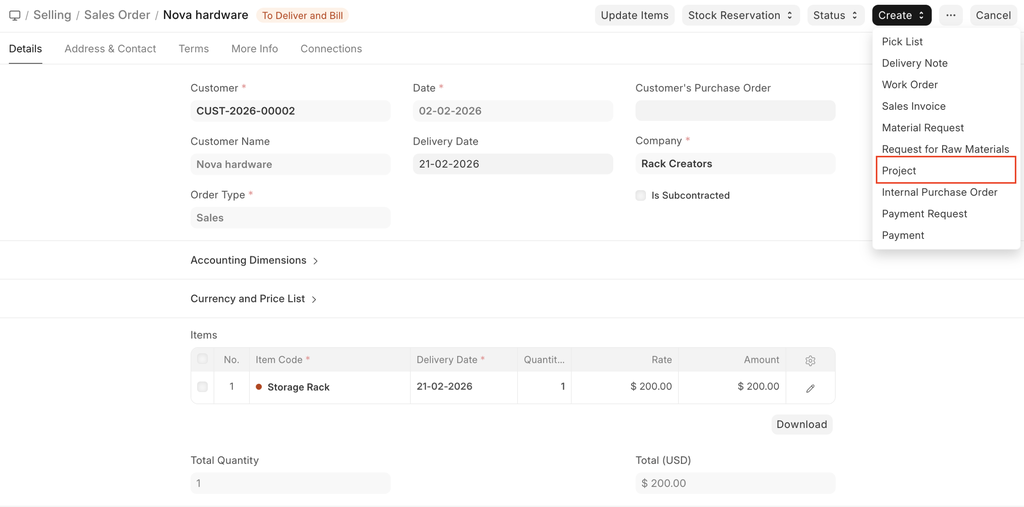

- Після проведення замовлення на продаж із нього можна створити проєкт
Створення проєкту із замовлення на продаж- Після створення проєкту з'являється його панель, з якої можна створювати завдання і табелі робочого часу

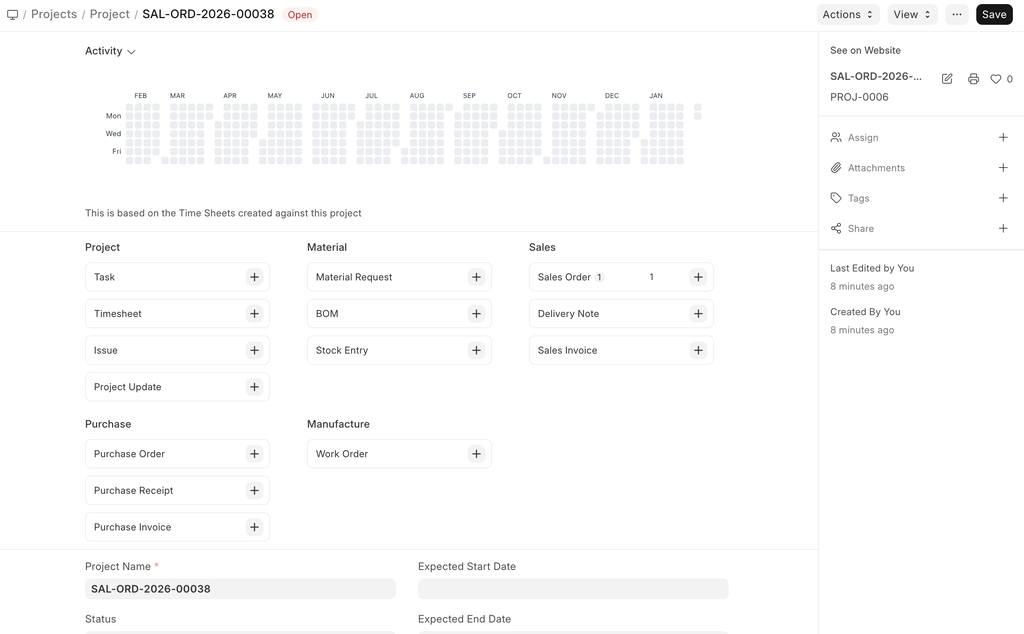

Панель проєкту
Крок 3: Створіть основні завдання проєкту
- Створюємо окремі завдання проєкту, наприклад різання і зварювання, фарбування та остаточне складання.

Завдання «Різання і зварювання»
Крок 4: Створіть замовлення на купівлю сировини і відповідні рухи ТМЦ
- Сировину, потрібну для виготовлення стелажа, буде закуплено, тому для неї створюється замовлення на купівлю

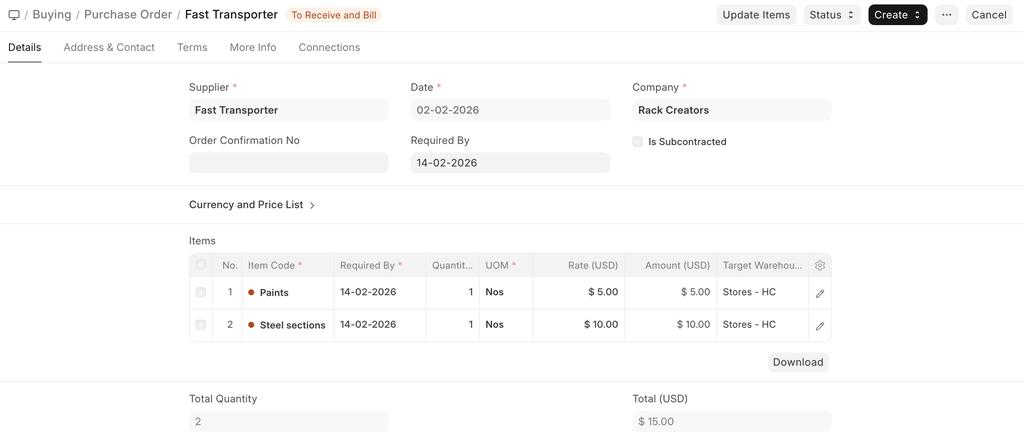

Замовлення на купівлю сировини
Крок 5: Створіть табель робочого часу, щоб зафіксувати виготовлення сталевих профілів і фарбування
- Щоб фіксувати виготовлення сталевих профілів і фарбування стелажа, створюємо табель робочого часу
- Зміни, внесені в цей проєкт, відобразяться у витратах і даних для виставлення рахунків

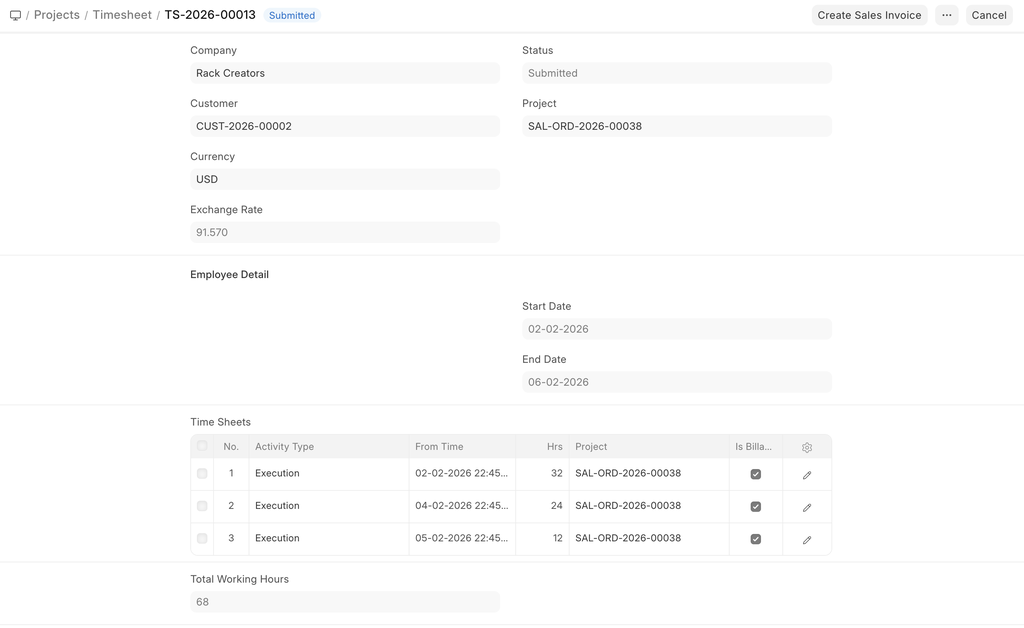

Дані про виконання в табелі робочого часу
Крок 6: У міру виконання оновлюємо прогрес завдання

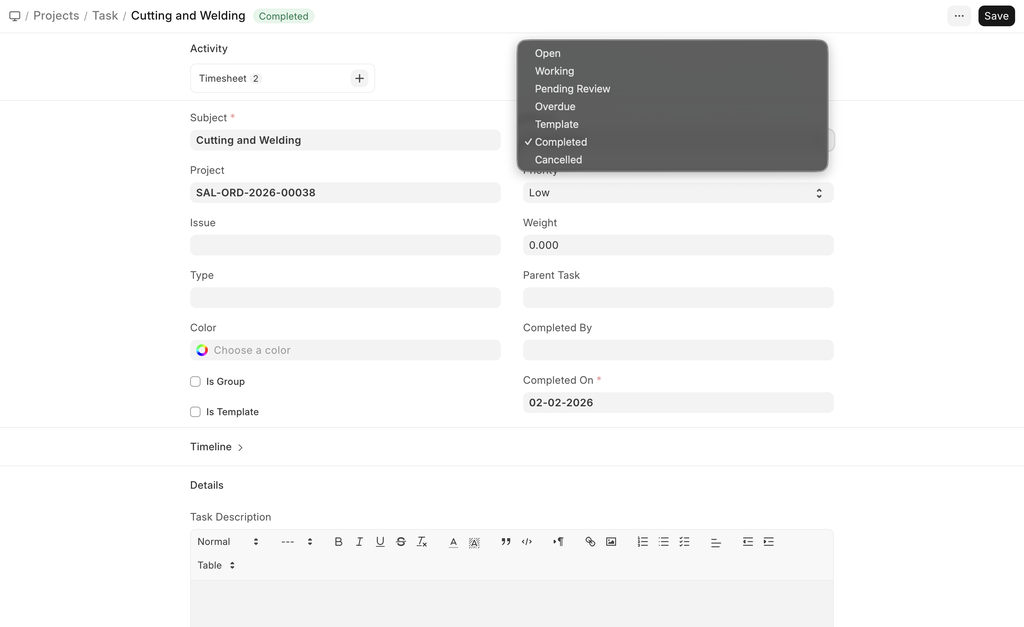

*Статус завдання *
- Коли всі завдання виконано, проєкт також переходить у статус повністю завершеного

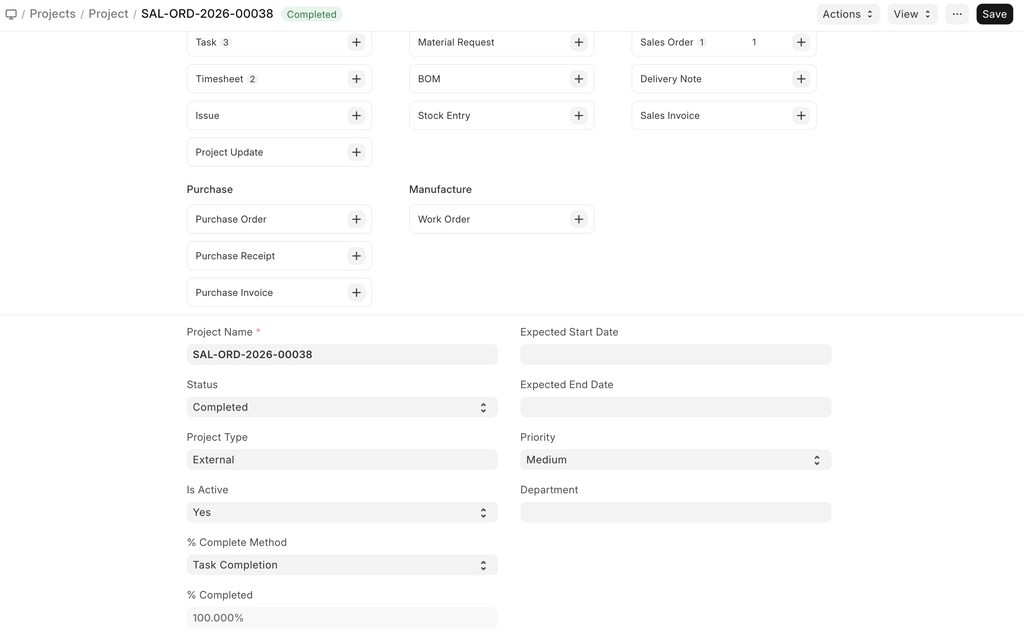

Остаточний статус проєкту
Переклад сторінки «Getting Started» з документації ERPNext. © Frappe Technologies Pvt. Ltd., ліцензія CC BY-SA 3.0. Переклад — OpenOblik, на тих самих умовах. Переклад машинний, вичитка триває: помітили неточність — напишіть нам.
